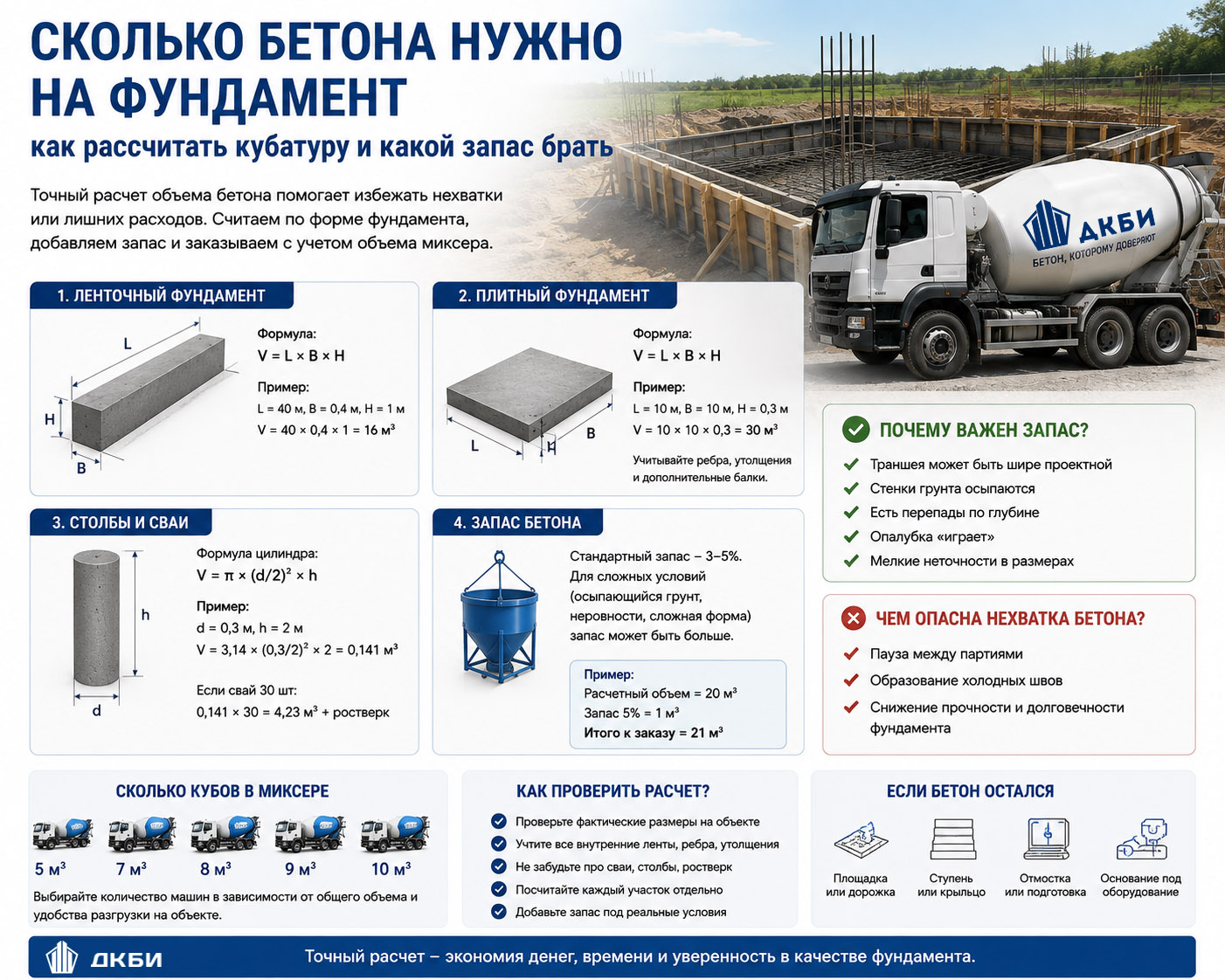

Сколько бетона нужно на фундамент: как рассчитать кубатуру и какой запас брать
Одна из самых частых ошибок перед заливкой фундамента - заказать бетон примерно. Кажется, что разница в полкуба или куб небольшая, но на объекте это быстро превращается в проблему.
Если бетона не хватило, приходится срочно искать дополнительный миксер. Если заказали слишком много, лишний объем нужно куда-то деть. Поэтому лучше заранее посчитать реальную кубатуру и сразу заложить небольшой запас.
Как посчитать бетон на ленточный фундамент
Для ленточного фундамента расчет довольно простой.
Нужно умножить:
длину ленты × ширину × высоту
Например, если общая длина фундамента 40 метров, ширина 0,4 м, а высота 1 м:
40 × 0,4 × 1 = 16 м³
Это расчетный объем бетона без запаса.
Но важно считать именно всю длину ленты, включая внутренние несущие стены, если под ними тоже идет фундамент.
Очень часто забывают одну внутреннюю перемычку, и в итоге не хватает почти целого миксера.
Как посчитать бетон на плитный фундамент
Для монолитной плиты считается площадь и толщина.
Формула:
длина × ширина × толщина
Допустим, фундамент 10 × 10 метров, толщина плиты 0,3 м.
10 × 10 × 0,3 = 30 м³
Если есть ребра жесткости, утолщения или дополнительные балки, их объем считается отдельно и прибавляется к основному.
Именно на плитах расчет "по площади" часто дает ошибку, потому что забывают про усиленные участки.
Как посчитать бетон на столбы и сваи
Если фундамент состоит из буронабивных свай, объем каждой сваи рассчитывается отдельно.
Здесь уже используется формула объема цилиндра:
π × r² × h
Где:
- r - радиус сваи;
- h - глубина;
- π - примерно 3,14.
Например, диаметр сваи 300 мм, значит радиус 0,15 м. Глубина 2 метра.
Получается примерно:
3,14 × 0,15² × 2 = 0,141 м³
Если свай 30:
0,141 × 30 = 4,23 м³
К этому объему нужно добавить бетон на ростверк.
Почему расчет по проекту и реальный расход могут отличаться
На бумаге все выглядит ровно.
На объекте стенки траншеи могут быть шире. Грунт может осыпаться. Опалубка иногда немного расходится. Где-то появляется перепад по глубине.
Даже разница в несколько сантиметров по всей длине фундамента может дать заметный перерасход.
Например, если траншея оказалась шире всего на 5 см при длине 50 метров и высоте 1 метр, это уже:
50 × 0,05 × 1 = 2,5 м³
То есть практически отдельный миксер.
Какой запас бетона брать
Обычно разумно закладывать 3-5% запаса.
Для небольшого фундамента это может быть 0,5-1 м³. Для крупной плиты запас уже будет больше.
Но здесь важно не переборщить.
Запас в 15-20% чаще всего говорит о том, что расчет сделали слишком грубо.
Лучше один раз внимательно промерить опалубку и траншею, чем оплачивать лишний бетон.
Когда запас нужен больше обычного
Есть ситуации, где стандартных 3-5% может не хватить.
Например:
- бетонирование идет прямо в грунт без жесткой опалубки;
- стенки траншеи осыпаются;
- есть перепады по глубине;
- много ребер жесткости;
- форма фундамента сложная;
- часть размеров уточняется уже по месту.
В таких случаях запас рассчитывают не "на глаз", а после фактического замера перед заливкой.
Почему нельзя просто заказать еще один миксер потом
Технически можно.
Но если фундамент должен заливаться непрерывно, пауза в несколько часов между партиями может привести к образованию холодного шва.
Поэтому нехватка даже одного куба иногда становится серьезнее, чем кажется.
Особенно неприятно, когда первый объем уже уложен, а дополнительную машину завод сможет отправить только через несколько часов.
Поэтому расчет объема нужно делать до начала заливки, а не в момент, когда бетон уже идет в опалубку.
Что делать, если бетон остался
Небольшой остаток лучше предусмотреть заранее.
На участке почти всегда есть места, куда можно использовать лишние 0,3-0,5 м³:
- основание под ступень;
- площадка;
- участок дорожки;
- основание под оборудование;
- небольшая отмостка;
- бетонная подготовка.
Если осталось несколько кубов, это уже говорит о серьезной ошибке в расчете.
Сколько кубов в одном миксере
Вместимость автобетоносмесителя зависит от конкретной машины.
Чаще всего встречаются миксеры на:
- 5 м³;
- 7 м³;
- 8 м³;
- 9 м³;
- 10 м³.
Поэтому при заказе важно знать не только общий объем бетона, но и каким количеством машин его удобнее доставить.
Например, если вам нужно 18 м³, логистика может быть организована несколькими способами в зависимости от доступного автопарка.
Как проверить расчет перед заказом
Перед звонком на бетонный завод полезно еще раз пройтись рулеткой по объекту.
Проверить:
- фактическую длину;
- ширину;
- глубину;
- внутренние ленты;
- ребра;
- утолщения;
- дополнительные площадки;
- объем свай или колонн.
Если фундамент сложный, лучше записать размеры каждого участка отдельно, а потом сложить.
Так меньше шанс забыть какой-то элемент.
Какую марку бетона учитывать при расчете
На объем марка бетона напрямую не влияет.
30 м³ М200 и 30 м³ М300 занимают одинаковый объем.
Но марка, класс, подвижность и способ подачи влияют на стоимость заказа и логистику.
Например, если бетон нужно подавать автобетононасосом, это лучше учитывать заранее вместе с объемом.
Главное
Чтобы понять, сколько бетона нужно на фундамент, сначала рассчитывают геометрический объем конструкции, затем добавляют небольшой запас на реальные условия стройки.
Для ровной опалубки обычно достаточно запаса около 3-5%. Для траншей с осыпающимся грунтом и сложных конструкций запас может быть больше.
Самая правильная схема простая: сначала расчет по проекту, потом фактический замер на объекте, после этого заказ.
