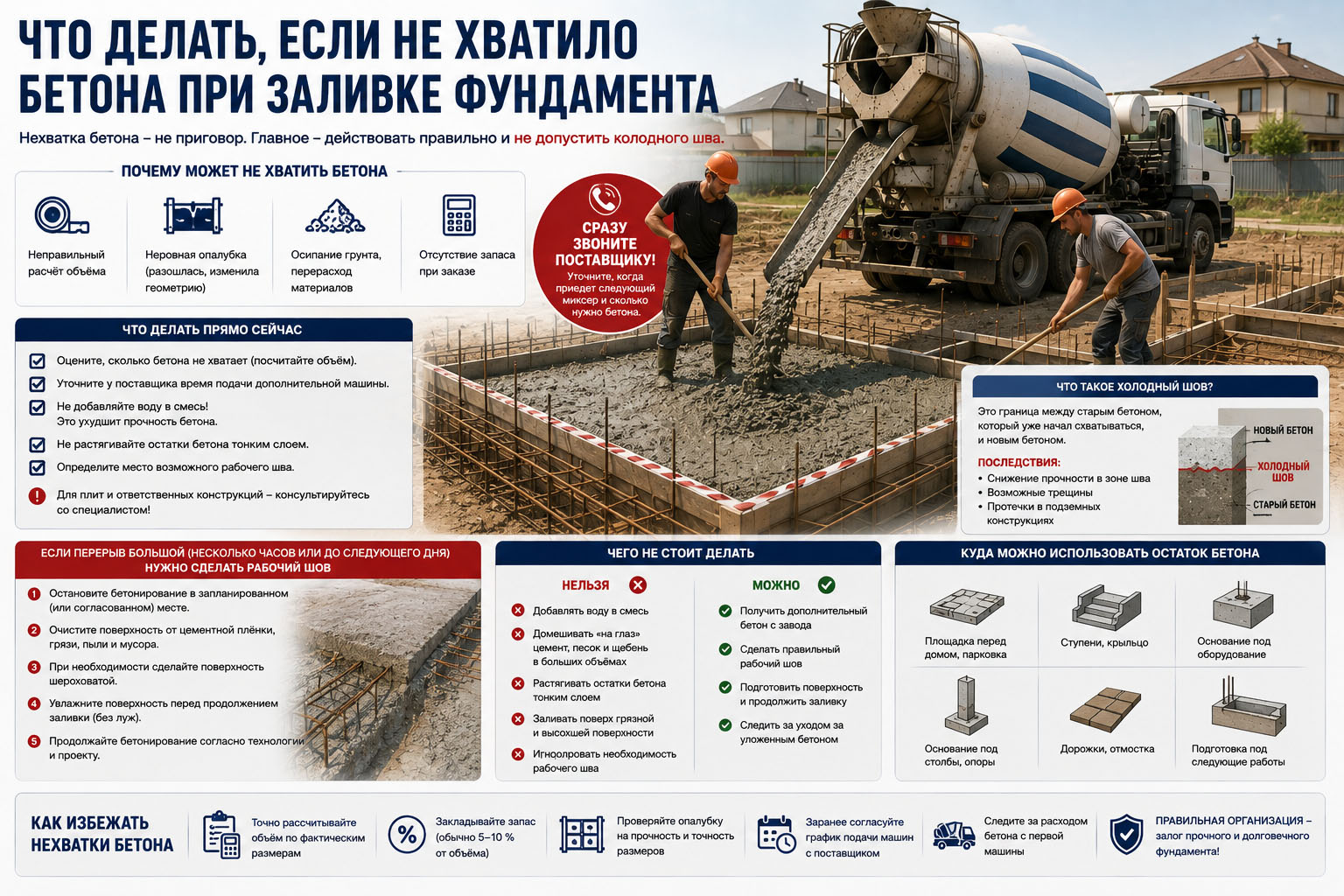

Что делать, если не хватило бетона при заливке фундамента
Последний миксер почти пустой, рабочие растаскивают остатки смеси, и становится понятно: бетона не хватает.
До верха фундамента осталось 10 сантиметров. Или не залита одна сторона ленты. Или на плите остался участок в несколько квадратных метров.
Первая реакция понятна: срочно заказать еще бетон.
Но следующая машина может приехать через час, три часа или только на следующий день.
Что делать с уже уложенным бетоном? Можно ли продолжить заливку позже? Через сколько часов образуется холодный шов? И главное, не придется ли теперь переделывать весь фундамент?
Разберемся без паники.
Почему бетона вообще может не хватить
Даже если объем посчитали заранее, фактический расход иногда оказывается больше.
Причин много.
Траншею выкопали немного шире расчетной.
Грунт осыпался.
Опалубка разошлась под давлением смеси.
Фактическая глубина фундамента отличается от проекта.
Где-то получилась яма или перепад основания.
При расчете забыли часть конструкции.
Иногда причина еще проще: заказали бетон точно по геометрическому объему без какого-либо запаса.
Например, расчет показал 18 м³ и заказали ровно 18 м³.
На бумаге все сходится.
На стройке часто нет.
Сколько бетона заказывать с запасом
Универсального процента для любого объекта нет.
Чем точнее выполнена опалубка и понятнее геометрия конструкции, тем точнее можно рассчитать объем.
Если бетон заливается непосредственно в траншею по грунту, фактический расход предсказать сложнее. Стенки никогда не получаются идеально ровными.
Поэтому при заказе стоит обсуждать разумный запас с поставщиком и учитывать особенности конкретной конструкции.
Лучше заранее подумать, куда использовать небольшой остаток, чем остановить заливку из-за нехватки половины куба.
Что делать, если бетон заканчивается прямо сейчас
Первое действие очень простое:
сразу звоните поставщику.
Не ждите, пока последний миксер полностью разгрузится.
Как только стало понятно, что объема не хватит, сообщите производителю примерное количество недостающего бетона.
Нужно узнать, когда реально можно отправить следующую машину.
От ответа зависит дальнейшее решение.
Если дополнительный бетон будет через короткое время, это одна ситуация.
Если завод сможет поставить его только завтра, уже другая.
Как понять, сколько бетона не хватает
Не заказывайте дополнительный объем исключительно на глаз.
«Наверное, куба хватит» легко превращается во второй недолив.
Посмотрите, какая часть конструкции осталась незаполненной.
Для прямоугольного участка расчет простой:
длина × ширина × высота = объем.
Например, осталось заполнить участок:
5 м × 0,4 м × 0,3 м.
Получаем:
5 × 0,4 × 0,3 = 0,6 м³.
После этого уже можно обсуждать дополнительный заказ.
Можно ли долить бетон через час
Сам по себе перерыв в подаче не означает, что фундамент автоматически испорчен.
Важно состояние уже уложенной смеси.
Если предыдущий бетон сохраняет необходимую способность к совместной укладке и уплотнению с новой порцией, ситуация отличается от случая, когда он уже начал заметно схватываться.
Поэтому опасно искать универсальную цифру:
«до двух часов можно, после двух нельзя».
Скорость процессов зависит от состава смеси, температуры, добавок и условий на объекте.
Летом в Краснодарском крае и зимой один и тот же временной промежуток может означать совершенно разное состояние бетона.
А через три или четыре часа?
Здесь уже особенно важно не ориентироваться только на часы.
В жаркую погоду процессы идут быстрее.
Если на улице +35 °C, поверхность бетона открыта солнцу и ветру, ситуация может развиваться значительно быстрее, чем при прохладной погоде.
Поэтому при задержке дополнительного миксера нужно оценивать фактическое состояние бетона и технологию конкретной конструкции.
Для ответственных фундаментов решение о продолжении бетонирования и месте рабочего шва лучше принимать с человеком, который отвечает за проект или производство работ.
Что такое холодный шов в бетоне
Если свежий бетон укладывается на бетон, который уже успел достаточно затвердеть, между двумя этапами может сформироваться граница.
В быту ее часто называют холодным швом.
В строительной практике используется понятие рабочего шва бетонирования.
Само наличие рабочего шва не означает, что конструкция обязательно плохая.
Рабочие швы применяются в монолитном строительстве.
Но есть огромная разница между заранее предусмотренным рабочим швом и случайной остановкой там, где закончился бетон.
Место шва и способ продолжения работ должны учитывать работу самой конструкции.
Можно ли специально заливать фундамент частями
Можно, если это предусмотрено технологией.
Большие монолитные конструкции не всегда бетонируются одним бесконечным потоком.
Но остановку делают не в случайном месте по принципу «где закончился миксер».
Расположение рабочих швов выбирают с учетом конструкции и действующих нагрузок.
Поэтому планировать заранее:
«Сегодня зальем половину фундамента, а через неделю вторую»
без понимания устройства рабочего шва не стоит.
Эту тему мы отдельно разберем в следующей статье.
Что хуже: вертикальный или горизонтальный перерыв
Здесь нельзя дать универсальный ответ без понимания конструкции.
Для ленточного фундамента, фундаментной плиты, стены и колонны схемы работы разные.
Поэтому совет из интернета:
«Если бетон закончился, просто сделайте вертикальный срез»
не является универсальным решением.
Рабочий шов должен находиться там, где его допускает конструктивная схема.
Особенно осторожно нужно относиться к фундаментным плитам и другим ответственным монолитным элементам.
Можно ли просто размазать остатки тонким слоем
Вот этого лучше не делать.
Представим, что бетона не хватает на последние 20 сантиметров высоты ленты.
Рабочие решают растянуть остатки как можно дальше и получают слой, который постепенно становится все тоньше.
На следующий день сверху планируют долить новый бетон.
В результате вместо понятной границы бетонирования получается длинная неровная зона контакта.
Если стало ясно, что закончить участок не получится, не нужно пытаться любой ценой растянуть последние ведра по всей конструкции.
Лучше организовать остановку работ технологически правильно.
Можно ли добавить в миксер воды, чтобы бетона стало больше
Нет.
Звучит странно, но на стройке подобные идеи встречаются.
Если не хватает объема, вода дополнительного бетона не создаст.
Она изменит состав существующей смеси.
То же самое касается попытки сделать последние полкуба «пожиже», чтобы они растеклись на большую площадь.
Объем конструкции от этого никуда не исчезнет.
Если требуется еще бетон, нужен еще бетон.
Можно ли быстро домешать недостающий бетон вручную
Зависит от количества и конструкции.
Если не хватает нескольких ведер для небольшого неответственного элемента, ситуация одна.
Если не хватает 1,5 м³ в несущем фундаменте дома, попытка срочно приготовить рядом смесь из цемента, песка и щебня создает другую проблему.
Нужно получить бетон, характеристики которого соответствуют уже уложенной смеси.
Приготовить на глаз точный аналог заводского бетона сложно.
Поэтому для ответственной конструкции лучше постараться получить дополнительный объем той же требуемой смеси.
Что делать, если следующий миксер будет только завтра
Если продолжить бетонирование свежим по свежему уже невозможно, дальнейшая работа рассматривается как устройство рабочего шва.
Поверхность существующего бетона должна быть подготовлена перед продолжением заливки.
Просто приехать на следующий день и вылить новый бетон сверху без подготовки не лучший вариант.
Конкретный способ подготовки зависит от конструкции и требований проекта.
Обычно задача состоит в том, чтобы убрать все, что мешает надежной работе зоны контакта, и подготовить поверхность к следующему этапу бетонирования.
Для несущих конструкций технологию рабочего шва лучше согласовать со специалистом.
Нужно ли делать поверхность бетона шершавой
При продолжении бетонирования состояние контактной поверхности действительно имеет значение.
Гладкая загрязненная поверхность с цементной пленкой является плохой основой для следующего этапа.
Поэтому при устройстве рабочих швов применяют соответствующую подготовку поверхности.
Но превращать это в универсальную инструкцию «обязательно насечь топором через каждые пять сантиметров» не стоит.
Способ зависит от возраста бетона, конструкции и принятой технологии.
А арматуру нужно оставлять?
Арматурный каркас не должен случайно заканчиваться вместе с первым этапом бетонирования.
Если конструкция армированная, арматура продолжает выполнять свою функцию и в зоне рабочего шва в соответствии с проектом.
Нельзя просто отпилить выступающие стержни, потому что они мешают работать.
И тем более не стоит самостоятельно добавлять или менять армирование, пытаясь «усилить стык», без понимания расчетной схемы.
Нужно ли использовать грунтовку или бетоноконтакт
Популярный вопрос на частных стройках.
Обычный строительный «бетоноконтакт», который используют при отделочных работах под штукатурку или плитку, не является универсальным средством для устройства рабочего шва в несущем монолите.
Здесь нужны материалы и технология, предназначенные именно для соответствующих бетонных работ, если они вообще предусмотрены проектом.
Не стоит выбирать состав только потому, что на ведре написано слово «бетон».
Можно ли залить сверху цементным молочком
Еще один распространенный совет:
«Перед новой заливкой пролей старый бетон цементным молочком».
Устройство рабочего шва нельзя сводить к одному такому действию.
Качество контакта зависит прежде всего от правильной подготовки поверхности и принятой технологии продолжения бетонирования.
Если фундамент ответственный, лучше не экспериментировать с домашними рецептами.
Что делать с уже залитым бетоном, пока ждете машину
Если ожидается продолжение заливки, уже уложенный бетон нельзя бросать без контроля.
Продолжайте нормальное уплотнение там, где это еще необходимо и допустимо.
Следите за поверхностью и погодой.
В жару особенно важно не допускать бесконтрольного пересыхания открытых участков.
Но и пытаться постоянно «оживлять» поверхность водой перед следующим миксером не нужно.
Задача состоит в соблюдении технологии, а не в поддержании внешней мокроты любой ценой.
Почему летом нехватка бетона опаснее
Не потому, что летом нельзя делать перерывы вообще.
Проблема в скорости изменения состояния смеси.
При высокой температуре у бригады меньше времени на решение организационных проблем.
Представим Краснодар, июль, +36 °C.
Последний миксер закончился в 13:00.
Только после этого начали считать недостающий объем.
В 13:30 позвонили на завод.
В 14:00 выяснилось, что машина будет через два часа.
Все это время уже уложенный бетон находится в жарких условиях.
Гораздо лучше позвонить поставщику сразу, как только стало видно, что объема не хватает.
Что делать, если не хватило всего 0,3 м³
Вот здесь начинается практическая экономика.
Отправлять большой автобетоносмеситель ради нескольких десятых кубометра может быть дорого или технически неудобно.
Поэтому лучше не доводить крупную заливку до такой ситуации.
Если это все-таки произошло, решение зависит от конструкции.
Для какого-нибудь небольшого хозяйственного элемента недостающий объем иногда можно приготовить отдельно.
Для ответственного фундамента нужно оценивать требования к бетону и месту продолжения заливки.
Цена доставки небольшого объема неприятна.
Но переделка фундамента намного дороже.
Что делать, если заказали лишний бетон
Это обратная и гораздо более приятная проблема.
На больших заливках полезно заранее предусмотреть, куда можно использовать небольшой остаток.
Например:
- площадка под наружный блок оборудования;
- основание под ступени;
- небольшой участок дорожки;
- подготовка под будущую конструкцию;
- основание под столбы;
- хозяйственная площадка.
Разумеется, дополнительная конструкция должна быть заранее подготовлена.
Пока миксер стоит с остатком бетона, строить опалубку с нуля уже поздно.
Как избежать нехватки бетона
Перед заказом еще раз проверьте геометрию конструкции.
Для ленты посчитайте длину, ширину и высоту всех участков.
Для плиты проверьте площадь и толщину.
Отдельно учтите ребра, утолщения, ростверки и другие элементы.
Если бетон заливается по грунту, учитывайте реальное состояние траншеи или котлована.
Не берите цифры только из проекта, если земляные работы уже выполнены и фактические размеры можно измерить.
Проверьте опалубку до заливки
Иногда бетон «пропадает» не из-за ошибки расчета.
Опалубка начала расходиться.
Ширина ленты вместо 400 мм стала 450 или 500 мм на отдельных участках.
На длинном фундаменте дополнительные сантиметры превращаются в заметный объем.
Поэтому крепкая опалубка влияет не только на геометрию фундамента, но и на фактический расход смеси.
Не заказывайте бетон по площади дома
Фраза:
«Дом 10 на 10, сколько нужно бетона?»
сама по себе почти ничего не говорит.
У двух домов одинаковой площади могут быть совершенно разные фундаменты.
У одного обычная лента.
У другого фундаментная плита.
У третьего лента с внутренними несущими стенами.
Поэтому объем считается по геометрии конкретной бетонной конструкции.
Что заранее обсудить с заводом
При крупной заливке полезно спросить не только цену куба.
Уточните:
сколько машин потребуется;
с каким интервалом они будут приходить;
можно ли оперативно заказать дополнительный объем;
какое примерно время потребуется на дополнительный рейс;
есть ли минимальный объем поставки;
как рассчитывается доставка небольшой дополнительной партии.
Это не означает, что завод обязательно сможет мгновенно отправить еще один миксер.
Но вы хотя бы заранее будете понимать варианты.
Нужно ли держать один миксер «про запас»
Нет, специально заказывать целую машину, которая будет стоять и ждать, обычно не имеет смысла.
Запас закладывают в объем бетона, а не в количество простаивающих автобетоносмесителей.
Главное, чтобы расчет был реалистичным и учитывал фактическую геометрию конструкции.
Ошибка, которая стоит дороже всего
Самая неприятная схема выглядит так:
расчет сделали без запаса;
заказали бетон впритык;
объем закончился;
решили не заказывать дополнительную машину из-за стоимости доставки;
остаток конструкции кое-как заполнили самодельной смесью;
состав никто не считал;
место остановки бетонирования никто не контролировал.
Получается несколько рисков сразу ради экономии на небольшом количестве бетона.
Для фундамента дома такая экономия сомнительна.
Если не хватило бетона в фундаментной плите
С плитой нужно быть особенно осторожным.
Фундаментная плита работает как единая конструкция, а расположение рабочих швов нельзя выбирать случайно.
Если во время бетонирования плиты возникла серьезная остановка, решение лучше принимать вместе со специалистом, который понимает ее армирование и расчетную схему.
Совет соседа «я так делал, ничего не случилось» здесь недостаточен.
Если не хватило бетона в ленточном фундаменте
С ленточным фундаментом ситуация может быть проще с точки зрения организации рабочего шва, но это не означает, что остановку можно делать где угодно.
Нужно учитывать расположение стен, углов, пересечений ленты, армирование и нагрузку.
Особенно нежелательно принимать решение о месте остановки уже тогда, когда в миксере осталось две тачки бетона.
Если видите, что смеси не хватит, реагируйте раньше.
Если не хватило бетона на площадку
Для обычной площадки последствия могут быть менее критичными, чем для несущего фундамента.
Иногда оставшуюся часть можно сознательно отделить швом и залить позже как отдельный участок.
Но здесь тоже стоит учитывать предполагаемую нагрузку.
Пешеходная площадка и площадка под тяжелый грузовой транспорт требуют разного подхода.
Коротко: бетон закончился, что делать прямо сейчас
1. Не паникуйте и не разбавляйте остатки водой.
2. Определите, сколько бетона реально не хватает.
3. Сразу позвоните поставщику и узнайте время дополнительной доставки.
4. Не растягивайте остаток смеси тонким слоем только ради того, чтобы формально закрыть большую площадь.
5. Если перерыв становится значительным, определите правильное место и технологию рабочего шва.
6. Для фундаментной плиты и других ответственных конструкций привлеките специалиста.
7. Перед продолжением работ правильно подготовьте поверхность существующего бетона.
Главное, не пытайтесь исправить нехватку объема случайными решениями.
Как сделать так, чтобы это не повторилось
Измеряйте фактическую конструкцию перед заказом.
Закладывайте разумный запас.
Проверяйте опалубку.
При большой заливке заранее обсуждайте график миксеров.
Следите за расходом уже с первой машины.
Если после половины заказанного объема заполнена только треть конструкции, не нужно ждать последнего миксера, чтобы понять, что расчеты не сходятся.
Позвонить поставщику раньше почти всегда полезнее.
Главное
Если не хватило бетона при заливке фундамента, это неприятная ситуация, но она не означает автоматически, что всю конструкцию придется переделывать.
Главное значение имеют продолжительность перерыва, состояние уже уложенного бетона, место остановки и тип конструкции.
Если дополнительная машина может быстро приехать, бетонирование продолжают с учетом фактического состояния смеси.
Если бетон уже начал твердеть и продолжить укладку как единый процесс невозможно, возникает рабочий шов. Его нужно правильно расположить и подготовить к следующему этапу.
Особенно внимательно нужно относиться к фундаментным плитам и другим ответственным монолитным конструкциям.
А лучший способ решить проблему нехватки бетона - не допустить ее: измерить фактический объем, предусмотреть разумный запас и заранее согласовать с поставщиком график доставки.
При заказе бетона в ДКБИ можно заранее рассчитать необходимый объем и согласовать последовательность подачи миксеров на объект по Краснодарскому краю и Адыгее. Если во время большой заливки становится понятно, что смеси не хватит, лучше сообщить об этом поставщику как можно раньше, не дожидаясь полной разгрузки последней машины.
