Агроном поселок
Анапский хутор
Андреевская станица
Бабиче-Кореновский хутор
Батуринская станица
Беднягина хутор
Бейсуг поселок
Березанская станица
Березовый поселок
Бойкопонура хутор
Большевик хутор
Большой Бейсуг село
Братковское село
Бриньковская станица
Брюховецкая станица
Бураковский хутор
Васюринская станица
Верхний хутор
Витаминкомбинат мкр.
Вишняки поселок
Воронцовская станица
Восточный хутор
Выселки станица
Гарбузовая Балка хутор
Двубратский поселок
Джумайловка хутор
Динская станица
Днепровская станица
Дружелюбный поселок
Дядьковская станица
Журавская станица
Журавский хутор
Зарождение поселок
Знаменский поселок
Индустриальный поселок
Ирклиевская станица
Кавказский хутор
Казаче-Малёваный хутор
Казачий хутор
Калининская станица
Каневская станица
Карла Маркса хутор
Кирпильская станица
Копанской хутор
Кочетинский поселок
Красная площадь район ТРЦ
Красная Поляна хутор
Красносельское село
Кубань хутор
Ладожская станица
Ленина хутор
Ленинский хутор (Медведовская)
Ленинский хутор (Тимашевск)
Лорис поселок
Малёванный хутор
Медведовская станица
Мирный поселок
Мирный хутор
Найдорф поселок
Нива снт
Нижний хутор
Новоберезанский поселок
Нововеличковская станица
Новоджерелиевская станица
Новокорсунская станица
Новотитаровская станица
Ольгинская станица
Ольховский хутор
Осечки хутор
Партизанский поселок
Первомайское село
Первореченское село
Переясловская станица
Пластуновская станица
Платнировская станица
Приазовская станица
Привольный поселок
Пригородный поселок
Придорожная станица
Примаки село
Приморско-Ахтарск город
Прогресс поселок
Пролетарский хутор
Радуга снт
Раздольная станица
Рогачёвский поселок
Роговская станица
Свободное село
Свободный поселок
Сергиевская станица
Советский поселок
Старовеличковская станица
Стародеревянковская станица
Старокорсунская станица
Старомышастовская станица
Танцура Крамаренко хутор
Тимашевск город
Украинский поселок
Усть-Лабинск город
Чепигинская станица
Южный поселок
Южный поселок
Янтарный поселок
Кореновск город
Акции
Аренда спецтехники
  • Аренда АБН (Перекачка бетона)
    • Аренда автобетононасоса DAEWOO / 40 метров
    • Аренда автобетононасоса HINO / 25 метров
    • Аренда автобетононасоса ISUZU / 25 метров
    • Аренда автобетононасоса SANY / 40 метров
  • Аренда АБС (Миксер)
    • Аренда АБС КАМАЗ | 7 м³
    • Аренда АБС КАМАЗ | 8 м³
    • Аренда АБС МАЗ | 9 м³
    • Аренда АБС SHACMAN | 10 м³
  • Аренда автокранов
    • Аренда автокрана XCMG QY25K (25 тонн / 33,3 м.)
    • Аренда автокрана XCMG QY25K (25 тонн / 40 м.)
    • Аренда автокрана XCMG QY30K (30 тонн / 40 м.)
    • Аренда автокрана КАМАЗ 65719-1К (40 тонн / 35 м.)
    • Аренда автокрана КАМАЗ КС45717-К1 (25 тонн / 21,3 м.)
    • Аренда автокрана КАМАЗ КС55713-К1 (25 тонн / 21,6 м.)
    • Аренда автокрана КАМАЗ КС55717 (32 тоны / 27,4 м.)
    • Аренда автокрана МАЗ КС-5576Б (32 тоны / 31,3 м.)
    • Аренда автокрана-вездехода КАМАЗ КС-55713-5К-4 (25 тонн / 31 м.)
  • Аренда грузовиков КМУ
    • Аренда грузовика КМУ КАМАЗ 659100 | 7 тонн / 20,86 метров
    • Аренда грузовика КМУ КАМАЗ 336921 | 7 тонн / 20,86 метров
    • Аренда грузовика КМУ Камаз 438201-02 | 7 тонн / 20,86 метров
    • Аренда грузовика КМУ КАМАЗ 658610 | 7 тонн / 20,86 метров
    • Аренда грузовика КМУ КАМАЗ 658610 | 7 тонн / 20,86 метров
  • Аренда тонаров
    • Аренда седельного тягача с бортовым полуприцепом тонар | 32 тонн
    • Аренда седельного тягача с бортовым полуприцепом тонар | 34 тонн
    • Аренда седельного тягача с бортовым полуприцепом тонар | 35 тонн
    • Аренда седельного тягача с бортовым полуприцепом тонар | 38 тонн
    • Аренда седельного тягача с бортовым полуприцепом тонар | 39 тонн
  • Аренда экскаваторов
    • Аренда гусеничного экскаватора Komatsu PC210NLC-8
    • Аренда экскаватора XCMG XE150WB
    • Аренда экскаватора-погрузчика Komatsu WB93S-5E0
О ДКБИ
  • О компании
  • Галерея
  • Документы
  • Отзывы
  • Карьера
Информация
  • Новости завода
  • Бетонный блог
  • Вопрос-ответ
  • Заводы
  • Дилеры
Помощь клиентам
  • Условия оплаты
  • Условия доставки
  • Гарантия на продукцию
Контакты
    +7(928)035-54-54
    +7(928)035-54-54 Бетон
    +7(928)330-54-54 ЖБИ
    E-mail
    info@dkbi.ru
    sale@dkbi.ru
    Адрес
    станица Динская, ул. Железнодорожная, 263/1
    Режим работы
    Приём заявок: ежедневно и круглосуточно.

    Отгрузка бетона - ежедневно: 08:00 - 19:00.
    Динской комбинат бетонных изделий
    Динской комбинат бетонных изделий. 4 завода на Кубани
    Бетоны и растворы
    ЖБИ
    Инертные материалы
    Электро киоск
    • Бетоны и растворы
      • Бетон ГОСТ
        Бетон ГОСТ
      • Растворы строительные
        Растворы строительные
      • Керамзитобетон
        Керамзитобетон
    • ЖБИ
      • Элементы колодцев
        Элементы колодцев
        • Кольца стеновые
        • Кольца с перфорацией
        • Кольца футерованные
        • Плиты перекрытия колодцев
        • Плиты перекрытия колодцев футерованные
        • Плита низа
        • Плита низа футерованная
        • Кольца опорные
      • Элементы фундамента
        Элементы фундамента
        • Фундаментные блоки
      • Опоры и стойки СВ
        Опоры и стойки СВ
        • Столбы и опоры ЛЭП
      • Плиты дорожные
        Плиты дорожные
    • Инертные материалы
      • ГПС
        ГПС
      • Отсев
        Отсев
      • Песок
        Песок
      • Песок мелкозернистый
        Песок мелкозернистый
      • Щебень
        Щебень
      • Керамзит
        Керамзит
    • Электро киоск
      • Проходные КТППН одноблочные
        Проходные КТППН одноблочные
      • Тупиковые КТПН без внутренней ячейки
        Тупиковые КТПН без внутренней ячейки
      • Тупиковые КТПН с внутренней ячейкой
        Тупиковые КТПН с внутренней ячейкой
    Войти
    0 Сравнение
    0 Избранное
    0 Корзина
    Бетон Гост ЖБИ Дилеры Доставка и автотранспорт
    Динской комбинат бетонных изделий
    Войти
    0 Сравнение
    0 Избранное
    0 Корзина
    Динской комбинат бетонных изделий
    Телефоны
    +7(928)035-54-54 Бетон
    +7(928)330-54-54 ЖБИ
    E-mail
    info@dkbi.ru
    sale@dkbi.ru
    Адрес
    станица Динская, ул. Железнодорожная, 263/1
    Режим работы
    Приём заявок: ежедневно и круглосуточно.

    Отгрузка бетона - ежедневно: 08:00 - 19:00.
    0
    0
    0
      • Динская станица
    • Кабинет
    • 0 Сравнение
    • 0 Избранное
    • 0 Корзина
    • Каталог
      • Каталог
      • Бетоны и растворы
        • Бетоны и растворы
        • Бетон ГОСТ
        • Растворы строительные
        • Керамзитобетон
      • ЖБИ
        • ЖБИ
        • Элементы колодцев
          • Элементы колодцев
          • Кольца стеновые
          • Кольца с перфорацией
          • Кольца футерованные
          • Плиты перекрытия колодцев
          • Плиты перекрытия колодцев футерованные
          • Плита низа
          • Плита низа футерованная
          • Кольца опорные
        • Элементы фундамента
          • Элементы фундамента
          • Фундаментные блоки
        • Опоры и стойки СВ
          • Опоры и стойки СВ
          • Столбы и опоры ЛЭП
        • Плиты дорожные
      • Инертные материалы
        • Инертные материалы
        • ГПС
        • Отсев
        • Песок
        • Песок мелкозернистый
        • Щебень
        • Керамзит
      • Электро киоск
        • Электро киоск
        • Проходные КТППН одноблочные
        • Тупиковые КТПН без внутренней ячейки
        • Тупиковые КТПН с внутренней ячейкой
    • Акции
    • Аренда спецтехники
      • Аренда спецтехники
      • Аренда АБН (Перекачка бетона)
        • Аренда АБН (Перекачка бетона)
        • Аренда автобетононасоса DAEWOO / 40 метров
        • Аренда автобетононасоса HINO / 25 метров
        • Аренда автобетононасоса ISUZU / 25 метров
        • Аренда автобетононасоса SANY / 40 метров
      • Аренда АБС (Миксер)
        • Аренда АБС (Миксер)
        • Аренда АБС КАМАЗ | 7 м³
        • Аренда АБС КАМАЗ | 8 м³
        • Аренда АБС МАЗ | 9 м³
        • Аренда АБС SHACMAN | 10 м³
      • Аренда автокранов
        • Аренда автокранов
        • Аренда автокрана XCMG QY25K (25 тонн / 33,3 м.)
        • Аренда автокрана XCMG QY25K (25 тонн / 40 м.)
        • Аренда автокрана XCMG QY30K (30 тонн / 40 м.)
        • Аренда автокрана КАМАЗ 65719-1К (40 тонн / 35 м.)
        • Аренда автокрана КАМАЗ КС45717-К1 (25 тонн / 21,3 м.)
        • Аренда автокрана КАМАЗ КС55713-К1 (25 тонн / 21,6 м.)
        • Аренда автокрана КАМАЗ КС55717 (32 тоны / 27,4 м.)
        • Аренда автокрана МАЗ КС-5576Б (32 тоны / 31,3 м.)
        • Аренда автокрана-вездехода КАМАЗ КС-55713-5К-4 (25 тонн / 31 м.)
      • Аренда грузовиков КМУ
        • Аренда грузовиков КМУ
        • Аренда грузовика КМУ КАМАЗ 659100 | 7 тонн / 20,86 метров
        • Аренда грузовика КМУ КАМАЗ 336921 | 7 тонн / 20,86 метров
        • Аренда грузовика КМУ Камаз 438201-02 | 7 тонн / 20,86 метров
        • Аренда грузовика КМУ КАМАЗ 658610 | 7 тонн / 20,86 метров
        • Аренда грузовика КМУ КАМАЗ 658610 | 7 тонн / 20,86 метров
      • Аренда тонаров
        • Аренда тонаров
        • Аренда седельного тягача с бортовым полуприцепом тонар | 32 тонн
        • Аренда седельного тягача с бортовым полуприцепом тонар | 34 тонн
        • Аренда седельного тягача с бортовым полуприцепом тонар | 35 тонн
        • Аренда седельного тягача с бортовым полуприцепом тонар | 38 тонн
        • Аренда седельного тягача с бортовым полуприцепом тонар | 39 тонн
      • Аренда экскаваторов
        • Аренда экскаваторов
        • Аренда гусеничного экскаватора Komatsu PC210NLC-8
        • Аренда экскаватора XCMG XE150WB
        • Аренда экскаватора-погрузчика Komatsu WB93S-5E0
    • Компания
      • Компания
      • О компании
      • Галерея
      • Документы
      • Отзывы
      • Карьера
    • Информация
      • Информация
      • Новости завода
      • Бетонный блог
      • Вопрос-ответ
      • Заводы
      • Дилеры
    • Помощь клиентам
      • Помощь клиентам
      • Условия оплаты
      • Условия доставки
      • Гарантия на продукцию
    • Контакты
    +7(928)035-54-54 Бетон
    • Телефоны
    • +7(928)035-54-54 Бетон
    • +7(928)330-54-54 ЖБИ
    • info@dkbi.ru
      sale@dkbi.ru
    • станица Динская, ул. Железнодорожная, 263/1
    • Приём заявок: ежедневно и круглосуточно.

      Отгрузка бетона - ежедневно: 08:00 - 19:00.
    Главная
    Информация
    Блог
    Полезно знать про бетон: марки и применение — блог ДКБИ

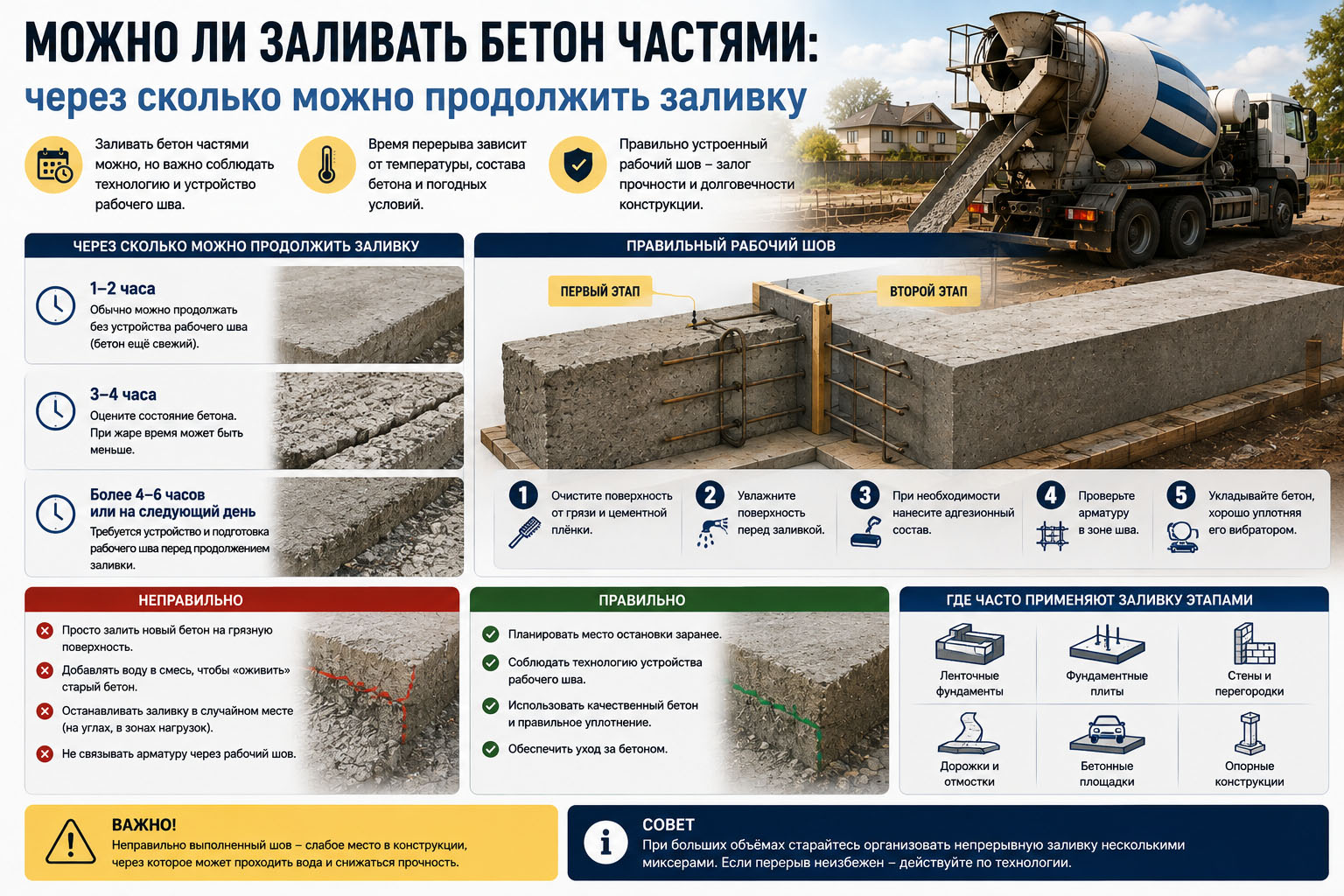

    Можно ли заливать бетон частями: через сколько можно продолжить заливку

    Можно ли заливать бетон частями: через сколько можно продолжить заливку

    Можно ли заливать бетон частями: через сколько можно продолжить заливку
    Полезно знать про бетон 7 августа 2026

    Можно ли заливать бетон частями: через сколько можно продолжить заливку

    Не всегда фундамент получается залить за один день.

    Не хватает людей. Бетономешалка дает небольшой объем. Миксер не может приехать вовремя. Площадка большая. Или хозяин изначально планирует сделать половину фундамента сегодня, а остальное через несколько дней.

    Отсюда вопрос: можно ли заливать бетон частями?

    Можно. В монолитном строительстве перерывы в бетонировании существуют и сами по себе не означают, что конструкция получится плохой.

    Но есть принципиальная разница между правильно организованным рабочим швом и случайной границей между старым и новым бетоном.

    Особенно если речь идет о фундаменте дома или монолитной плите.

    Можно ли заливать фундамент частями

    Да, но способ зависит от конструкции.

    Одно дело залить отдельные участки бетонной дорожки.

    Другое дело фундаментная плита под дом.

    В первом случае разделение конструкции на отдельные участки может быть предусмотрено изначально.

    Во втором месте остановки бетонирования нельзя выбирать просто там, где удобнее закончить работу.

    Поэтому вопрос должен звучать не только:

    «Можно ли заливать бетон частями?»

    Но и:

    «Где именно можно сделать перерыв в этой конструкции?»

    Вот это уже намного важнее.

    Почему бетон желательно заливать непрерывно

    Свежий бетон после укладки постепенно начинает схватываться и твердеть.

    Если следующая партия приходит достаточно быстро и нормально объединяется с предыдущей при укладке и уплотнении, конструкция формируется как единый массив.

    Если между заливками проходит значительное время, первая часть уже меняет свое состояние.

    Новый бетон укладывается фактически на существующий бетонный элемент.

    На границе двух этапов появляется рабочий шов.

    Это не обязательно дефект.

    Но этот шов должен быть предусмотрен и правильно выполнен.

    Что такое рабочий шов бетонирования

    Рабочий шов появляется там, где бетонирование одной конструкции было остановлено, а затем продолжено.

    Например, сегодня залили часть стены, а следующий участок выполняют позже.

    Место контакта старого и нового бетона и становится рабочим швом.

    В монолитном строительстве такие швы используются постоянно.

    Поэтому сама фраза «залили не за один раз» еще не говорит о нарушении технологии.

    Проблемы начинаются, когда остановку сделали случайно и не подготовили поверхность перед продолжением работ.

    А что такое холодный шов

    На частных стройках выражением «холодный шов» часто называют заметную границу между двумя партиями бетона, когда первая уже успела схватиться до укладки второй.

    Термин используют довольно широко.

    По сути для владельца дома важнее другое: если предыдущая смесь уже не может нормально объединиться со свежей в процессе укладки, к зоне контакта нужно относиться как к шву между этапами бетонирования.

    Просто вылить сверху новую смесь недостаточно.

    Через сколько часов можно продолжить заливку бетона

    Вот здесь хочется получить простую цифру:

    два часа можно;

    четыре нельзя.

    Но такой универсальной границы нет.

    На состояние бетона влияют:

    • температура воздуха;
    • температура самой смеси;
    • состав бетона;
    • используемый цемент;
    • химические добавки;
    • подвижность;
    • погодные условия;
    • время изготовления смеси.

    При +10 °C и при +35 °C процессы протекают по-разному.

    Поэтому определять возможность продолжения заливки только по часам неправильно.

    Можно ли продолжить заливку через 1-2 часа

    При организованной поставке миксеров небольшие интервалы между машинами являются обычной ситуацией.

    Одна машина разгрузилась.

    Бригада распределяет и вибрирует бетон.

    Следующая подходит через некоторое время.

    Это не означает автоматически образование отдельного рабочего шва.

    Важно, чтобы укладка велась в соответствии с технологией и предыдущий слой сохранял состояние, позволяющее нормально объединить его со следующей порцией смеси.

    Именно поэтому при большой заливке важен график миксеров.

    А через 4-5 часов?

    Здесь уже нельзя отвечать только по времени.

    Летом в Краснодарском крае четыре часа могут быть очень существенным перерывом.

    Особенно если бетон находится на открытом солнце при +35 °C.

    В прохладную погоду состояние смеси может быть другим.

    Если возник незапланированный длительный перерыв, нужно оценивать фактическое состояние уже уложенного бетона.

    Для ответственной конструкции решение лучше принимать не по совету «у нас сосед через пять часов доливал», а по технологии конкретного объекта.

    Можно ли продолжить заливку на следующий день

    Можно, но это уже не попытка продолжить работу со свежей смесью.

    Предыдущий бетон начал твердеть.

    Следовательно, новый этап нужно выполнять с устройством и подготовкой рабочего шва.

    Поверхность старого бетона перед продолжением работ должна быть соответствующим образом подготовлена.

    Просто оставить фундамент вечером как есть, а утром вылить сверху следующую машину не лучший подход.

    Можно ли залить половину фундамента сегодня, половину завтра

    Технически фундамент можно бетонировать этапами.

    Но границу этапов нужно определить заранее.

    Особенно для армированного ленточного фундамента.

    Нельзя исходить только из удобства:

    «Сегодня сделаем ровно половину, потому что купили половину материалов».

    Место рабочего шва должно учитывать конструктивную схему фундамента.

    Арматурный каркас при этом выполняется согласно проекту.

    Где нельзя бездумно останавливать заливку

    Очень осторожно нужно относиться к углам и пересечениям фундаментных лент.

    Это важные участки конструкции.

    Идея закончить бетон прямо на углу дома только потому, что там удобно поставить доску, может оказаться неудачной.

    То же относится к местам значительных нагрузок и сложным узлам.

    Поэтому расположение планируемого рабочего шва для несущего фундамента лучше определить еще до заказа бетона.

    Можно ли заливать ленточный фундамент частями

    Да.

    Именно с ленточным фундаментом такой вопрос возникает особенно часто.

    Например, весь объем составляет 25 м³, но подъезд сложный или работы ведутся самостоятельно.

    Если принято решение бетонировать ленту этапами, нужно заранее определить места остановок и способ подготовки рабочих швов.

    Не нужно ждать, пока закончится бетон, и только тогда решать:

    «Ну вот здесь и будет стык».

    Планирование сильно упрощает работу.

    Лучше заливать ленту слоями или отдельными участками

    Очень частый вопрос.

    Например, высота фундамента 1 метр.

    Можно ли сегодня залить нижние 50 сантиметров по всему периметру, а завтра верхние 50?

    Или лучше сегодня полностью залить одну часть ленты, а завтра другую?

    Универсального ответа для любого фундамента нет.

    Выбор схемы зависит от конструкции, армирования и расположения допустимых рабочих швов.

    Именно поэтому совет «фундамент всегда нужно заливать только горизонтальными слоями» или наоборот «только вертикальными участками» слишком упрощает вопрос.

    Для несущей конструкции схема должна соответствовать проекту и технологии производства работ.

    Можно ли заливать фундаментную плиту частями

    Вот здесь я бы особенно не рекомендовал импровизировать.

    Фундаментная плита работает как единая конструкция.

    У нее есть армирование, зоны нагрузок от стен и колонн, возможные ребра и другие элементы.

    Случайный рабочий шов посреди плиты может оказаться совсем не там, где его хотелось бы иметь с точки зрения работы конструкции.

    Поэтому фундаментную плиту обычно стараются бетонировать непрерывно в рамках принятой технологии.

    Если разделение на этапы неизбежно, расположение рабочих швов должно быть предусмотрено проектом.

    Можно ли частями заливать отмостку

    Здесь ситуация намного проще.

    Отмостка сама по себе имеет разделение на участки и деформационные швы.

    Поэтому пытаться залить весь периметр дома одним непрерывным бетонным кольцом далеко не всегда необходимо.

    Наоборот, правильное разделение позволяет контролировать деформации.

    Но конструкция отмостки, подготовка основания, уклон и швы должны быть выполнены нормально.

    Просто хаотично заканчивать бетон там, где закончилась смесь, тоже не стоит.

    Можно ли частями заливать бетонную площадку

    Можно.

    Большие площадки часто делят на отдельные участки.

    Это может быть даже удобнее с точки зрения укладки и последующей работы покрытия.

    Но нужно заранее понимать расположение швов.

    Особенно если по площадке будут ездить автомобили.

    Для парковки легкового автомобиля и промышленной площадки под тяжелую технику требования будут разными.

    Можно ли частями заливать пол в гараже

    Можно, если правильно разделить площадь.

    При этом нужно учитывать, где будут проходить колеса автомобиля, как выполнено основание и предусмотрены ли деформационные швы.

    Иногда вместо попытки сделать весь пол за один день разумнее заранее разбить его на несколько технологических участков.

    Тогда границы получаются контролируемыми, а не случайными.

    Можно ли заливать бетон поверх вчерашнего бетона

    Можно.

    Но новый бетон не превращает вчерашний слой обратно в свежий.

    Между ними будет зона контакта.

    Поэтому поверхность существующего бетона нужно подготовить.

    На ней не должно быть грязи, мусора, слабого поверхностного слоя и всего, что мешает нормальному соединению этапов.

    Конкретная технология подготовки зависит от возраста бетона и требований к конструкции.

    Почему цементная пленка мешает

    После твердения на поверхности может находиться слабый слой цементного материала.

    Если просто вылить сверху новую смесь, контакт произойдет не с прочной структурой бетона, а с этим поверхностным слоем.

    Поэтому при устройстве рабочего шва поверхность соответствующим образом очищают и подготавливают.

    Для серьезных монолитных конструкций порядок этих работ определяется технологией бетонирования.

    Нужно ли мочить старый бетон перед новой заливкой

    Состояние контактной поверхности имеет значение, но правило «обязательно залить старый бетон водой за пять минут до миксера» слишком примитивно.

    Поверхность подготавливается по принятой технологии.

    На ней не должно быть мусора и загрязнений.

    Не должно быть и случайной лужи воды, поверх которой просто выливается новая смесь.

    Если используются специальные ремонтные или адгезионные составы, они должны быть предназначены именно для соответствующей задачи.

    Нужно ли мазать бетоноконтактом

    Обычный бетоноконтакт из строительного магазина предназначен прежде всего для отделочных работ.

    Например, для подготовки гладкой поверхности под штукатурку.

    Это не означает, что им нужно промазывать рабочий шов фундаментной плиты.

    Для несущих бетонных конструкций используются свои технологические решения.

    Выбирать материал по принципу «на банке написано бетон» не стоит.

    А цементным молочком?

    Совет пролить поверхность цементным молочком встречается очень часто.

    Но надежность рабочего шва не сводится к одному ведру жидкого цемента.

    Намного важнее состояние поверхности, ее подготовка, расположение самого шва и соблюдение технологии дальнейшего бетонирования.

    Если конструкция ответственная, лучше следовать проектному решению, а не домашнему рецепту.

    Что происходит с арматурой при заливке частями

    Арматурный каркас должен обеспечивать предусмотренную проектом работу конструкции независимо от этапов бетонирования.

    То есть место окончания бетона не означает место окончания арматуры.

    Нельзя просто обрезать выступающие стержни, чтобы они не мешали.

    Также не нужно самостоятельно вставлять дополнительные куски арматуры в старый бетон «для лучшей сцепки», если такого решения нет в проекте.

    Армирование должно быть продумано заранее.

    Можно ли сделать перегородку из доски

    При плановом разделении бетонирования используют соответствующую опалубку в месте остановки.

    Но просто поставить поперек фундаментной ленты случайный кусок фанеры недостаточно.

    Нужно учитывать арматуру и последующее удаление или устройство элемента в соответствии с принятой схемой.

    Самое важное здесь не материал перегородки.

    Главное, где находится рабочий шов и как он выполнен.

    Что будет, если просто вылить новый бетон на старый

    Иногда внешне все выглядит отлично.

    Новый бетон закрыл предыдущий.

    Поверхность выровняли.

    Через неделю границу почти не видно.

    Но отсутствие видимой линии сверху ничего не говорит о качестве зоны контакта внутри конструкции.

    Если рабочий шов был выполнен неправильно, он может стать более слабым участком или путем проникновения воды.

    Особенно это важно для подземных конструкций.

    Рабочий шов и вода

    Для подвалов, бассейнов, резервуаров и других конструкций, где важна водонепроницаемость, рабочий шов требует особого внимания.

    Даже если прочности конструкции достаточно, зона соединения двух этапов бетонирования может стать потенциальным путем для воды.

    Поэтому в таких конструкциях предусматривают специальные решения для герметизации швов.

    Просто надеяться, что «бетон сам склеится», не стоит.

    Если грунтовые воды высоко

    Для заглубленных фундаментов при высоком уровне грунтовых вод вопрос рабочих швов становится еще важнее.

    Через слабые места вода будет искать путь внутрь конструкции.

    Поэтому расположение швов, гидроизоляция и герметизация должны рассматриваться вместе.

    Особенно если строится подвал или цокольный этаж.

    Что делать, если перерыв получился случайно

    Например, сломался бетононасос.

    Миксер застрял в пробке.

    На заводе задержалась следующая партия.

    Погода резко изменилась.

    Главное, не пытаться скрыть проблему.

    Зафиксируйте, где остановилось бетонирование.

    Оцените состояние уже уложенной смеси.

    Свяжитесь с поставщиком и выясните реальное время следующей поставки.

    Если продолжить бетонирование как единый процесс уже невозможно, дальше нужно действовать как при устройстве рабочего шва.

    Можно ли вибрировать старый бетон вместе с новым

    Глубинный вибратор используется для уплотнения свежей бетонной смеси.

    Он не предназначен для того, чтобы снова сделать затвердевший бетон пластичным.

    Если предыдущий слой уже затвердел, попытка долго вибрировать границу не превратит два этапа обратно в одну свежую заливку.

    Поэтому состояние предыдущего бетона имеет принципиальное значение.

    Как лучше организовать большую заливку

    Если причина планируемого разделения только в страхе, что бригада не успеет принять большой объем, сначала стоит рассмотреть нормальную организацию поставки.

    Необязательно привозить 40 м³ одновременно.

    Миксеры могут идти последовательно.

    Например, машина разгружается, следующая подходит через согласованный интервал.

    Так бригада получает непрерывную подачу без очереди из пяти автобетоносмесителей у ворот.

    Для многих объектов это лучше, чем специально растягивать бетонирование на два дня.

    А если бетон мешаем сами

    Вот здесь проблема особенно актуальна.

    Небольшая бетономешалка физически не способна дать тот же темп, что несколько миксеров товарного бетона.

    Если фундамент большой, заливка может растянуться на день или несколько дней.

    Поэтому еще до начала работ нужно определить:

    какая реальная производительность бетономешалки;

    сколько людей работает;

    как быстро смесь доставляется к опалубке;

    где будут предусмотрены остановки.

    Начинать заливать большой фундамент самостоятельно без ответа на эти вопросы рискованно.

    Не делайте «слоеный пирог» без проекта

    Плохая схема выглядит так:

    утром залили 20 сантиметров;

    вечером еще 20;

    завтра еще 30;

    послезавтра закончили.

    Причем каждый слой успевает изменить состояние до укладки следующего.

    В результате монолитная конструкция превращается в набор отдельных этапов бетонирования с несколькими горизонтальными границами.

    Для ответственного фундамента такое решение нельзя принимать просто ради удобства работы.

    Когда заливка частями действительно удобна

    Есть конструкции, которые изначально удобно разбивать на участки.

    Дорожки.

    Отмостки.

    Некоторые площадки.

    Отдельные фундаментные элементы, если это предусмотрено конструкцией.

    Столбы.

    Независимые основания под оборудование.

    Здесь этапность может быть нормальной частью работы.

    Но если перед нами единая несущая плита, подход уже другой.

    Что лучше: один день или несколько

    Если конструкцию можно нормально и безопасно забетонировать за один этап, обычно нет смысла специально создавать дополнительные рабочие швы.

    Каждый шов требует планирования и выполнения дополнительных операций.

    Поэтому для обычного частного фундамента часто проще организовать нужный объем бетона и закончить основную заливку за один день.

    Но «залить за один день любой ценой» тоже не является универсальным правилом.

    Если проект предусматривает этапность, рабочие швы совершенно нормальны.

    Как подготовиться, если заранее знаете, что будет два этапа

    Не начинайте с заказа первого миксера.

    Сначала определите схему бетонирования.

    Где закончится первый этап?

    Как будет проходить арматура?

    Как будет устроена опалубка в месте остановки?

    Как подготовить поверхность перед продолжением?

    Нужна ли дополнительная герметизация рабочего шва?

    Когда планируется второй этап?

    После этого уже рассчитывают объем бетона на каждую заливку.

    Так рабочий шов становится частью технологии, а не аварийным решением.

    Частая ошибка: делить бетон ровно пополам

    Допустим, на фундамент требуется 24 м³.

    Возникает идея:

    «Закажем сегодня 12 и завтра 12».

    Почему именно по 12?

    Только потому, что это половина объема.

    Но геометрическая половина конструкции совсем не обязательно является правильным местом остановки бетонирования.

    Сначала выбирают допустимую границу.

    И уже потом считают, сколько кубометров потребуется до нее.

    Еще одна ошибка: ориентироваться на количество миксеров

    «Сегодня примем два миксера, завтра еще два».

    Но автобетоносмеситель не является единицей конструкции.

    Первый этап должен заканчиваться в предусмотренном месте, а не в точке, где опустел второй барабан.

    Поэтому бетон заказывают в кубометрах под конкретный этап работ.

    Как избежать случайного холодного шва

    Перед большой заливкой:

    точно посчитайте объем;

    подготовьте опалубку и арматуру;

    проверьте бетононасос;

    согласуйте график миксеров;

    не допускайте ненужного простоя машин;

    имейте связь с поставщиком;

    следите за фактическим расходом бетона с первой машины.

    Если возникает задержка, лучше узнать о ней сразу, а не после того, как предыдущий участок уже начал твердеть.

    Короткий ответ на главный вопрос

    Можно ли заливать бетон частями?

    Да.

    Но для несущей конструкции нужно заранее определить место рабочего шва и технологию продолжения бетонирования.

    Можно ли долить бетон через несколько часов?

    Иногда да, но ориентироваться только на количество часов нельзя. Нужно учитывать состояние смеси, температуру и технологию работ.

    Можно ли продолжить на следующий день?

    Да, но уже с правильной подготовкой рабочего шва.

    Можно ли заливать фундаментную плиту кусками как удобно?

    Нет. Этапность и расположение швов должны быть предусмотрены конструктивным решением.

    Можно ли частями делать дорожку или отмостку?

    Да, и разделение на участки часто является нормальной частью их устройства.

    Главное

    Заливать бетон частями можно. Рабочие швы существуют даже на крупных профессиональных монолитных объектах.

    Проблема не в самом перерыве.

    Проблема начинается тогда, когда место остановки получилось случайным, старую поверхность никак не подготовили, а новый бетон просто вылили сверху.

    Для дорожки или небольшой площадки последствия ошибки одни. Для фундаментной плиты дома совсем другие.

    Поэтому если этапность известна заранее, сначала определите места рабочих швов, а уже после этого делите общий объем бетона на отдельные поставки.

    Если же хочется разделить заливку только потому, что страшно принимать сразу 20 или 30 м³, часто проще организовать последовательную подачу миксеров с нормальными интервалами и выполнить конструкцию за один рабочий цикл.

    При заказе бетона в ДКБИ можно заранее согласовать объем каждой поставки и график движения миксеров по Краснодарскому краю и Адыгее. Для большой непрерывной заливки интервал между машинами лучше определить до начала бетонирования, исходя из скорости работы бригады и способа подачи смеси.

    Товары

    Быстрый просмотр
    БСТ М-550 (В 45) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-550 (В 45) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-550 (В 45) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-550 (В 45) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ
    8 150 ₽/м3
    БСТ М-550 (В 45) ГОСТ 7473-2010
    Быстрый просмотр
    БСТ М-500 (В 40) ГОСТ  7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-500 (В 40) ГОСТ  7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-500 (В 40) ГОСТ  7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-500 (В 40) ГОСТ  7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ
    7 750 ₽/м3
    БСТ М-500 (В 40) ГОСТ 7473-2010
    Быстрый просмотр
    БСТ М-450 (В 35) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-450 (В 35) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-450 (В 35) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-450 (В 35) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ
    7 250 ₽/м3
    БСТ М-450 (В 35) ГОСТ 7473-2010
    Быстрый просмотр
    БСТ М-400 (В 30) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-400 (В 30) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-400 (В 30) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-400 (В 30) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ
    6 800 ₽/м3
    БСТ М-400 (В 30) ГОСТ 7473-2010
    Быстрый просмотр
    БСТ М-350 (В 25) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-350 (В 25) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-350 (В 25) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-350 (В 25) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ
    6 350 ₽/м3
    БСТ М-350 (В 25) ГОСТ 7473-2010
    Быстрый просмотр
    БСТ М-300 (В 22,5) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-300 (В 22,5) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-300 (В 22,5) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-300 (В 22,5) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ
    6 100 ₽/м3
    БСТ М-300 (В 22,5) ГОСТ 7473-2010
    Быстрый просмотр
    БСТ М-250 (В 20) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-250 (В 20) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-250 (В 20) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-250 (В 20) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ
    5 850 ₽/м3
    БСТ М-250 (В 20) ГОСТ 7473-2010
    Быстрый просмотр
    БСТ М-200 (В 15) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-200 (В 15) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-200 (В 15) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-200 (В 15) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ
    5 550 ₽/м3
    БСТ М-200 (В 15) ГОСТ 7473-2010
    Быстрый просмотр
    БСТ М-150 (В 12,5) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-150 (В 12,5) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-150 (В 12,5) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ БСТ М-150 (В 12,5) ГОСТ 7473-2010 — купить с доставкой по Краснодарскому краю | ДКБИ
    5 500 ₽/м3
    БСТ М-150 (В 12,5) ГОСТ 7473-2010
    Быстрый просмотр
    Товарный бетон М100 (В 7.5) по ГОСТ 7473-2010 для подготовки оснований Товарный бетон М100 (В 7.5) по ГОСТ 7473-2010 для подготовки оснований Товарный бетон М100 (В 7.5) по ГОСТ 7473-2010 для подготовки оснований Товарный бетон М100 (В 7.5) по ГОСТ 7473-2010 для подготовки оснований
    5 200 ₽/м3
    Бетон М100 (В 7,5) ГОСТ 7473-2010 - товарный бетон для подготовки

    Вопросы и ответы

    Можно ли обменять бетон на другую марку?
    Ответ:
    Да, но только до загрузки.
    После отгрузки изменить марку уже нельзя — бетон начинает схватываться.
    Оставляете ли вы документы на бетон?
    Ответ: Да, вы получаете: накладную паспорт качества подтверждение марки и даты производства
    Зачем добавляют пластификаторы?
    Ответ: Для улучшения подвижности без увеличения воды. Бетон становится более гладким, прочным и удобным в заливке.
    Что такое подвижность бетона (П1–П4)?

    Ответ: Это текучесть смеси.

    • П1 — густой (для дорог, плит)

    • П2 — универсальный

    • П3 — самый популярный для фундамента

    • П4 — очень пластичный (для насосной подачи)

    Как выбрать марку бетона для строительства?

    Ответ: Марка зависит от задачи.

    • Фундамент частного дома — М300–М350

    • Ленты и плиты — М300–М400

    • Дорожки, отмостки — М200–М250

    • Монолитные перекрытия — М350–М400
      Если сомневаетесь — мы подскажем оптимальный вариант под ваш проект.

    Берёте ли вы оплату за неиспользованный бетон?
    Ответ: Да, потому что бетон был произведён под ваш заказ и отгружен. Это стандартная практика на всех бетонных заводах.
    Как понять, что бетон не разбодяжен водой?
    Ответ: Настоящая подвижность определяется по конусу. Мы всегда привозим бетон строго по норме — без добавления лишней воды.
    Что будет, если бетон привезут раньше, чем я подготовлю опалубку?
    Ответ: Бетон быстро теряет подвижность, поэтому важно, чтобы место под заливку было готово заранее. Мы заранее согласуем время, чтобы избежать простоя и потерь.
    Сколько времени бетон остается рабочим?
    Ответ: Бетон живёт 90–120 минут после замеса. Поэтому доставка и заливка должны быть заранее согласованы.

    Другие статьи

    Морозостойкость бетона
    Полезно знать про бетон
    Морозостойкость бетона
    10 апреля 2026
    Что означает буква W и цифра в бетоне
    Полезно знать про бетон
    Что означает буква W и цифра в бетоне
    2 февраля 2026
    Бетон с доставкой по Краснодарскому краю от ДКБИ
    Про бетон и растворы
    Бетон от ДКБИ: от М100 до М550 — прочный, надежный, веселый! Как не запутаться в марках и выбрать бетон по душе и задаче?
    13 мая 2024
    Советы от ДКБИ по продукции
    Советы покупателям
    Советы от ДКБИ по продукции
    11 мая 2024
    Сколько времени занимает доставка бетона?
    Советы покупателям
    Сколько времени занимает доставка бетона?
    8 мая 2024
    Назад к списку
    • Все публикации 87
      • Полезно знать про бетон 14
      • Про бетон и растворы 28
      • Все про ЖБИ 10
      • Обзоры товаров 14
      • Советы покупателям 21
    Подпишитесь на рассылку наших новостей и акций
    Подписаться
    Связаться с нами
    +7(928)035-54-54
    +7(928)035-54-54 Бетон
    +7(928)330-54-54 ЖБИ
    E-mail
    info@dkbi.ru
    sale@dkbi.ru
    Адрес
    станица Динская, ул. Железнодорожная, 263/1
    Режим работы
    Приём заявок: ежедневно и круглосуточно.

    Отгрузка бетона - ежедневно: 08:00 - 19:00.
    info@dkbi.ru
    sale@dkbi.ru
    станица Динская, ул. Железнодорожная, 263/1
    БЕТОН ГОСТ
    ЖБИ
    Спецтехника
    Доставка
    Акции
    Работа в ДКБИ
    ДКБИ
    О компании
    Галерея
    Документы
    Отзывы
    Карьера
    ИНФОРМАЦИЯ
    Новости завода
    Бетонный блог
    Вопрос-ответ
    Заводы
    Дилеры
    ПОМОЩЬ КЛИЕНТАМ
    Условия оплаты
    Условия доставки
    Гарантия на продукцию
    © 2026 ООО "ДКБИ"
    Конфиденциальность
    Оферта
    Разработано в

    На информационном ресурсе применяются рекомендательные технологии.

    Все ресурсы сайта dkbi.ru, включая (но не ограничиваясь) текстовую, графическую, фотографическую и видео информацию, структуру, дизайн и оформление страниц, доменное имя, фирменное наименование являются объектами авторского права и прав на интеллектуальную собственность, защищены российским законодательством и международными соглашениями об охране авторских прав. Запрещается любое использование содержания страниц и контента данного сайта на других площадках без предварительного согласия правообладателя. Запрещаются любые иные действия, в результате которых у пользователей Интернета может сложиться впечатление, что представленные материалы не имеют отношения к dkbi.ru.

    Главная Каталог 0 Корзина 0 Избранные Кабинет 0 Сравнение Акции Контакты Услуги Бренды Отзывы Компания Лицензии Документы Реквизиты Блог Обзоры
